彩色冷拌沥青的施工周期通常需3至7天,具体取决于凝固时间、养护要求及施工条件;单日铺设面积可达500至2000平方米,但受施工人数、设备效率及场地条件影响。以下为详细分析:

一、施工周期

彩色冷拌沥青的施工周期主要受凝固时间和养护要求影响。

  1. 凝固时间

    • 初凝时间:在20℃以上时,初凝时间为4小时;在10℃以下时,初凝时间为8小时。初凝前严禁人员踩踏或动物行走,以避免局部损坏导致养护漏缺和掉子现象。

    • 完全凝固周期:彩色冷拌沥青的完全凝固周期为72小时(即3天)。在完全凝固前,禁止上车辆通行,以确保路面质量。

  2. 养护要求

    • 养护期间需保持路面清洁,避免水分、油污等污染物侵入。

    • 根据具体材料和施工条件,养护时间可能有所延长。例如,某些高性能彩色冷拌沥青可能需要更长的养护时间以达到最佳性能。

  3. 综合施工周期

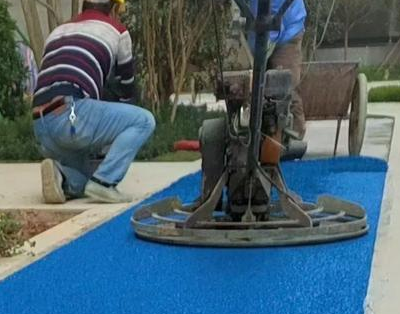

    • 考虑到凝固时间和养护要求,彩色冷拌沥青的施工周期通常为3至7天。具体时间取决于施工规模、环境温度、材料性能等因素。冷拌沥青5.png

二、单日铺设面积

彩色冷拌沥青的单日铺设面积受多种因素影响,包括施工人数、设备效率、场地条件等。

  1. 施工人数和设备效率

    • 施工人数越多,设备效率越高,单日铺设面积越大。

    • 例如,采用小型强制式搅拌机和小型履带摊铺机时,单日铺设面积可能较小;而采用大型自动化设备时,单日铺设面积可能显著增加。

  2. 场地条件

    • 场地条件对施工效率有重要影响。例如,狭窄场地或复杂地形可能限制设备移动和施工效率,从而降低单日铺设面积。

    • 相反,开阔场地或平坦地形有利于设备移动和施工效率提升,从而增加单日铺设面积。

  3. 实际案例

    • 某古镇景区(道路宽度1.5m)采用人工拌制+手推摊铺的方式,20天完成5000㎡彩色步道施工。据此估算,单日铺设面积约为250㎡。

    • 某商业区因地下管线维修需临时铺设3000㎡路面,采用彩色冷拌透水沥青,施工2天后开放行人通行。若按2天完成铺设计算,单日铺设面积约为1500㎡。但考虑到实际施工中可能存在的准备时间和收尾工作,单日有效铺设面积可能略低。

    • 综合来看,彩色冷拌沥青的单日铺设面积通常在500至2000㎡之间,具体取决于施工条件。


版权声明

河南富鑫新材料科技有限公司
苏州坤杰工程材料有限公司

张昆:15560273130

关于我们

河南富鑫新材料科技有限公司

苏州坤杰工程材料有限公司

多年彩色防滑路面施工经验
以服超1000+路面施工客户

张昆:15560273130

张昆:15560273130

站点信息
  • 文章总数:781
  • 页面总数:1
  • 分类总数:11
  • 标签总数:96
  • 评论总数:0
  • 浏览总数:55986
